北本市Y邸

[ DATA ]
所在地/埼玉県北本市

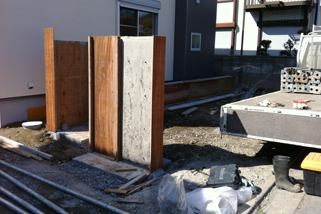

主要用途/専用住宅
家族構成/親子
構造・規模/木造2階建て
敷地面積/214.91m²
建築面積/77.76m²
延床面積/143.11m²

[2013/01/20~2013/02/23]

外構擁壁の型枠を外しました。きれいなコンクリートに仕上がっています。

2階の和室はリビング吹抜けとつながっていて、9尺の障子が全開口します。

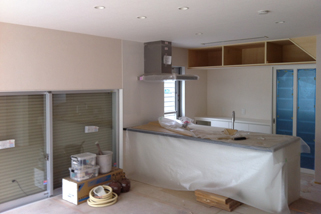

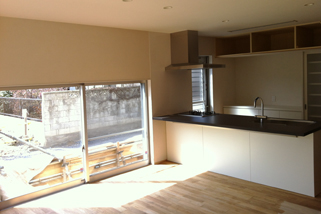

クリーニングが完了しました。キッチンはダークブラウンとホワイトです。

床の塗装状況。ナラフローリングにアウロ塗装をしました。

珪藻土塗りが完了しました。玄関・LDK・和室壁仕上げが珪藻土です。

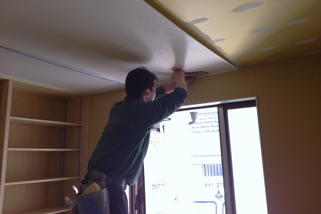

下地にパテ処理を行った後、天井のクロス貼りを貼ります。

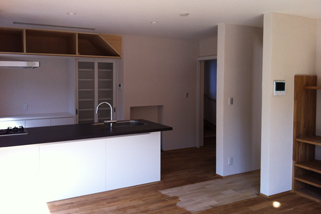

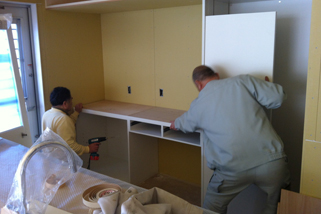

キッチンの背面収納・食器棚はキッチンの色に合わせ造作家具で製作しました。

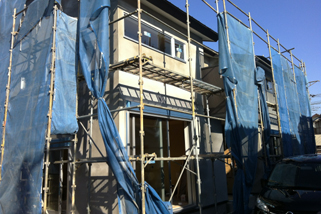

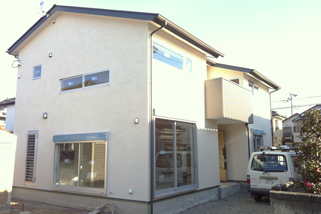

足場が外れました。外壁はジョリパット吹付けとガルスパン張りです。

[2012/11/29~2013/01/19]

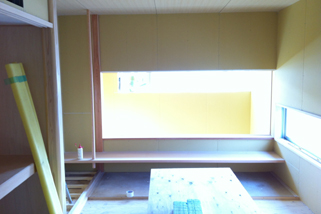

2F和室正面の開口はリビング吹抜けへ繋がっています。

和室の天井はセンの突き板張りです。

外壁のモルタル塗りが完了しました。

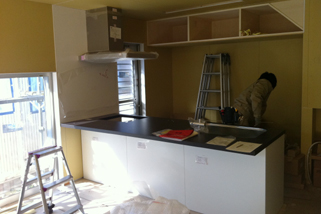

キッチン取付け完了。マノーネのプレタです。

キッチン施工状況。

書斎のカウンターはタモ材で造りました。

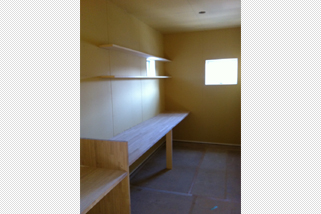

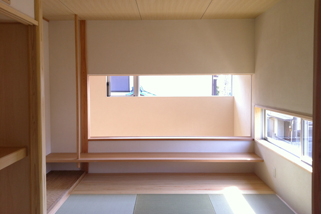

寝室の畳コーナーです。

玄関下駄箱は大工さんの造作です。

[2012/10/14~2012/11/28]

玄関が入り、外壁小幅板が完了しました。

天井のボード張りが完了しました。

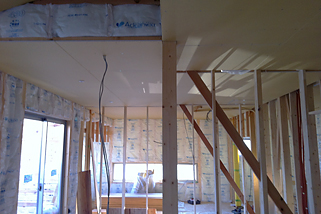

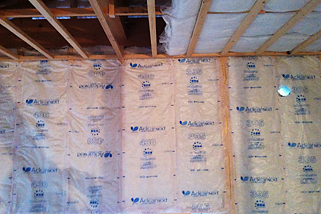

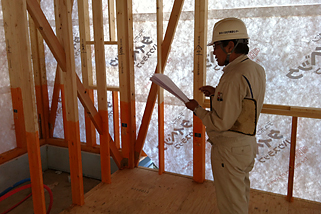

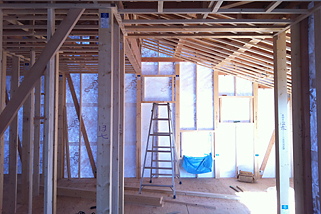

壁はグラスウール85mm、天井はグラスウール155mmの断熱材を使用します。

天井野縁組みが完了しました。

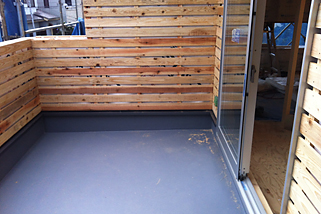

バルコニーFRP防水が完了しました。

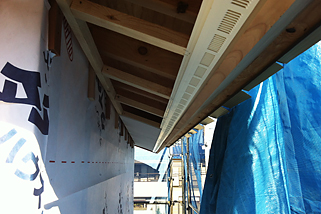

軒天施工状況。軒先には通気金物を取付けます。

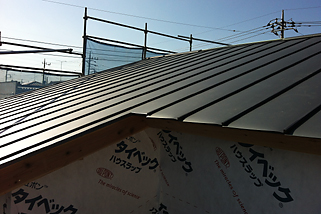

屋根葺きが完了しました。ガルバリウム鋼板アイアンシルバーでしす。

金物検査状況。無事合格しました。

柱脚金物の確認。

筋交いの確認。

地面から1mまで防蟻剤を塗ります。

屋根ルーフィング敷きが完了しました。

破風板の取付けが完了しました。屋根に対し勾配を付けました。

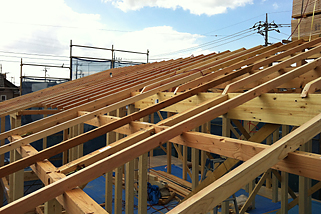

垂木施工状況です。継手は乱尺にします。

[2012/09/13~2012/10/13]

最後に記念撮影です。

施主様も棟に上り二礼二拍手一礼。

垂木を打ちつけます。

社長が閉芯を書きます。

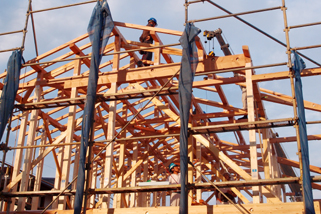

棟上げが完了しました。

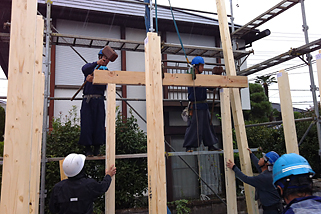

2階梁が組み終わりました。

午後からは2階の柱を建て、梁を組んでいきます。

鳶さんが梁を組んでいきます。

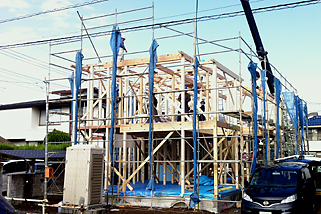

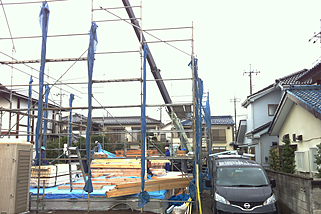

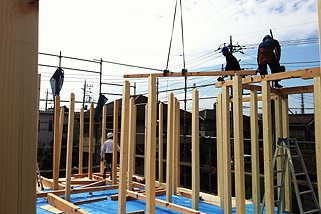

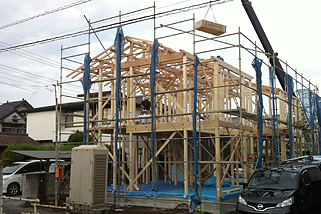

建て方開始です。

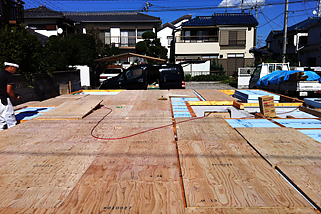

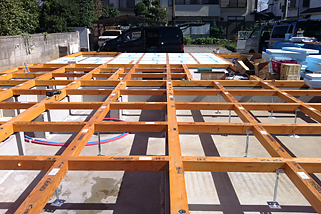

断熱材を入れた後、床パネルを張ります。

土台が敷き終わり断熱材を敷き詰めていきます。

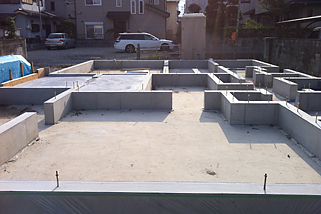

型枠を解体し、基礎工事完了です。

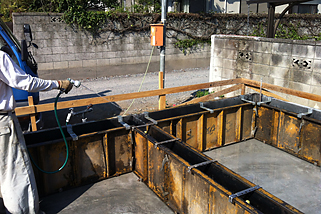

立上りコンクリート打設状況。

コンクリート打設前に散水を行います。

[~2012/09/12]

アンカーボルトセット完了。

急激な乾燥を防ぐため、水を張り湿潤養生を行います。

立上りコンクリート部分はレイタンスの除去を行います。

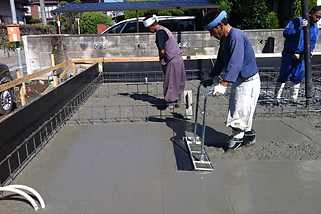

鏝でコンクリートを均一に均します。

ひび割れ防止のためタンピングを行います。

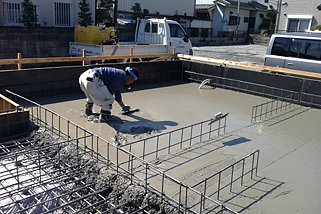

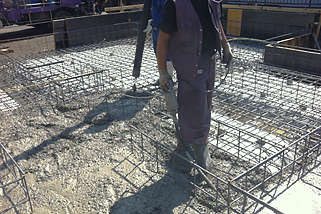

耐圧のコンクリート打設状況。

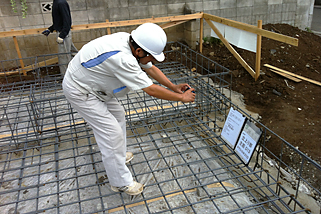

配筋検査は問題なく合格しました。

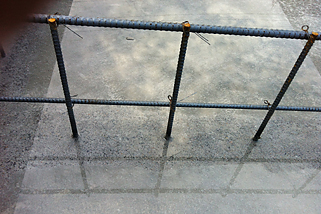

重ね継手40d以上確保。

外周部の基礎配筋確認。

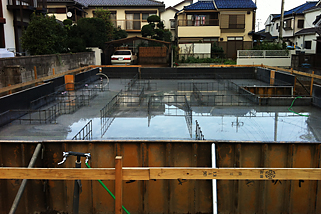

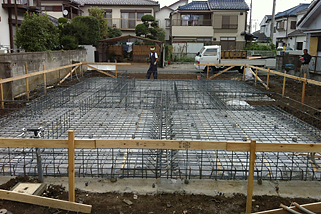

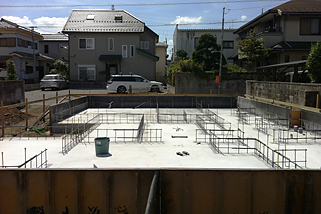

基礎配筋が完了しました。

いよいよ基礎工事着工です。

最後に記念撮影。

二礼二拍手一礼を行います。

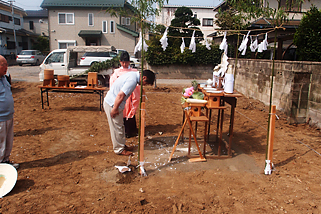

地鎮祭。
